Baustufe III+IV (2010-2013)
Baustufen III + IV: Errichtung der Verfahrensstufen Gasreinigung und Kraftstoffsynthese
 |

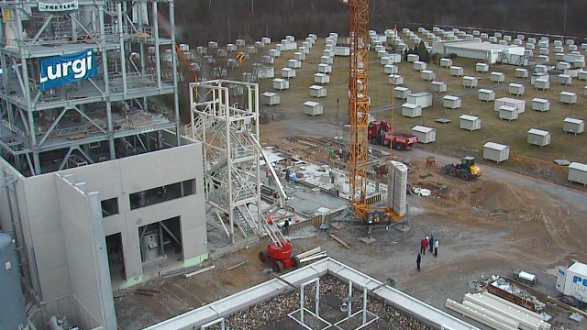

Die ersten Erdarbeiten zur Vorbereitung der Fundamente für die Anlagen zur Gasreinigung und Kraftstoffsynthese beginnen Ende 2010. Zur gleichen Zeit wird der Rohbau für die Baustufe II errichtet.
|
Die Fundamente werden im Februar 2011 gesetzt. Gleichzeitig laufen die Arbeiten am Stahlbau der Baustufe II.
|
 |
 |
Im März 2011 beginnen die Stahlarbeiten im Bauabschnitt III+IV mit der Treppenkonstruktion.
|
Der technologische Stahlbau für die Syntheseanlagen wird errichtet. Gleichzeitig beginnt die Ausrüstung der Baustufe II mit technologischen Anlagenkomponenten.
|
 |
 |
Im Juli 2011 wird der Stahlbau mit der Dachkonstruktion abgeschlossen. Im Vordergrund wird das Montagezelt aufgestellt, in dem die technische Ausrüstung zur Montage vorbereitet wird.
|
Der Einbau der technischen Ausrüstung beginnt. Das Gebäude zur Synthesegaserzeugung wird mit Wandelementen verkleidet.
|
 |
 |
Mit einem der Reaktoren erfolgt die Anlieferung und Montage der Großkomponenten in die Syntheseanlage (Oktober 2011). Zwischen Baustufe II und III+IV wird ein Containeraufbau zur Aufnahme der Gasreinigung errichtet.
|
Ende 2011 werden die Montagearbeiten abgeschlossen und damit gleichzeitig die mechanische Fertigstellung der Baustufen II, III und IV erreicht.
|
 |
 |
Es folgen die Funktionsprüfungen, in denen die Einzelkomponenten und Teilsysteme in Betrieb gesetzt werden.
|
Nachdem zuvor die Vergasungsstufe in Betrieb gesetzt wurde, erfolgt im Juli 2013 auch die erfolgreiche Inbetriebsetzung der Syntheseanlagen mit Flaschengas der Firma LINDE.
|
 |
© KIT 2025
